12月10日,金沙江上游裝機規模最大水電工程葉巴灘水電站大壩澆筑突破100米,工程實現重大節點目標。該電站總裝機2240兆瓦,最大壩高217米,為國內在建最高雙曲拱壩工程,是“十二五”和“十三五”中央支持西藏經濟社會發展的重大項目、國家“西電東送”接續基地和西南水電基地建設的重大工程。
金沙江上游葉巴灘水電站效果圖
葉巴灘水電站系金沙江上游13個梯級水電站的第7級,位于四川省白玉縣與西藏自治區貢覺縣交界的金沙江上游干流,由華電金沙江上游開發有限公司葉巴灘分公司開發建設,中國電建集團成都勘測設計研究院有限公司(簡稱:成都院)規劃論證和全階段勘測設計。電站由擋水建筑物、泄洪建筑物及引水發電系統組成。擋水建筑物采用混凝土雙曲拱壩,是我國又一座超200米特高拱壩工程;采用全壩身泄洪消能,壩身布置5個表孔4個深孔,壩后設置水墊塘集中消能。
葉巴灘水電站2006年完成首次現場查勘,2011年通過預可行性研究報告審查,2016年完成可行性研究報告審查,同年獲得國家發改委核準建設。2016年12月主體工程開工,2019年3月大江截流。工程預計2025年底具備首臺機組發電條件,2026年工程竣工。
金沙江上游葉巴灘水電站效果圖
工程區域海拔為2700米至3600米,具有“高寒、高海拔、高溫差、高邊坡、高拱壩、高地應力”特點。在如此復雜條件下修建工程將面臨諸多難關。據成都院葉巴灘項目設計負責人張沖介紹,工程地處青藏高原核心區,緊鄰金沙江縫合帶,由于板塊擠壓地質條件十分復雜,巖體相對破碎,區域地質構造活躍,設計團隊結合工程特點,充分利用全國工程勘察設計大師王仁坤牽頭構建,并榮獲國家科技進步二等獎的“300米級特高拱壩安全控制關鍵技術”理論體系,通過反復論證,完成了葉巴灘特高拱壩設計和優化,既確保了工程安全,又節約投資30億元,創造了拱壩壩肩嵌入深度最淺的特高拱壩工程。

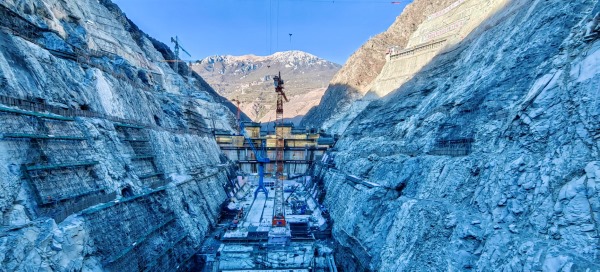

金沙江上游葉巴灘水電站大壩工區
“氣候條件惡劣給大壩建設帶來極大挑戰。這里全年有4個月平均溫度在0度左右,近一半時間晝夜溫差超過20度,這類工程一般均需設置漫長的冬歇期。為加快重大能源工程建設,在保障質量的同時,成都院提出‘智能控溫+永久保溫+綜合蓄熱’冬季施工方案,實現了首個類似氣候條件下冬季不間斷施工的樣板?!?張沖表示。
葉巴灘工程所在區域生態環境脆弱,成都院創新研究出一套完備環保措施體系,包括棲息地保護、過壩升魚轉運系統、魚類增殖站、野化巡游基地、低溫水下泄控制措施、高原適生植物研究、工程區植被修復、施工期聲光污染控制等。在2020年聯合國生物多樣性保護大會上,葉巴灘水電站作為中方工程建設保護環境的樣本列入大會文件。

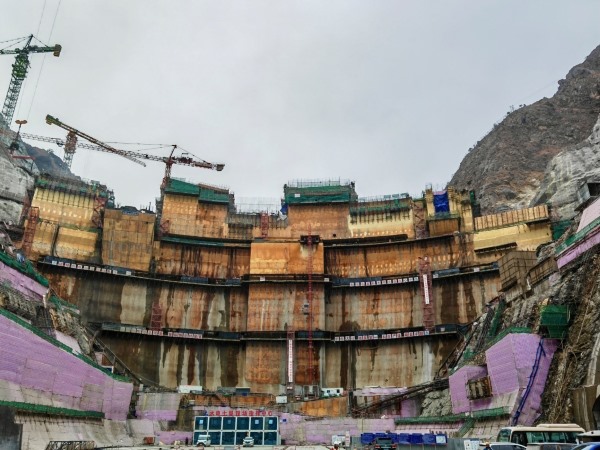

金沙江上游葉巴灘水電站大壩澆筑
據了解,葉巴灘工程投資超330億元,總工期105個月,年發電量102億千瓦時。電站建成后,每年減少二氧化碳排放740萬噸。對鞏固涉藏區脫貧攻堅成果、助推鄉村振興戰略、優化我國能源結構調整、加快實現國家“雙碳”目標具有重要意義。
